在抽水蓄能电站地下厂房土建及机电设备安装施工过程中,因施工场地空间受限,导致材料垂直运输通道单一影响现场施工进度。为解决此类问题,利用电动葫芦具有体积小、自重轻、操作简单、使用方便等特点,采用在副厂房顶拱岩体位置安装电动葫芦、副厂房各楼层预留吊物孔的方式,形成副厂房临时垂直运输通道,满足土建施工期模板、脚手架。机电设备安装期空压机气罐、电气盘柜等材料设备的转运,有效利用现场施工空间。从而达到提升施工效率、降低现场施工强度及节约施工成本的目的。

在抽水蓄能电站地下厂房土建及机电设备安装施工过程中,因施工场地空间受限,导致材料垂直运输通道单一影响现场施工进度。为解决此类问题,利用电动葫芦具有体积小、自重轻、操作简单、使用方便等特点,采用在副厂房顶拱岩体位置安装电动葫芦、副厂房各楼层预留吊物孔的方式,形成副厂房临时垂直运输通道,满足土建施工期模板、脚手架。机电设备安装期空压机气罐、电气盘柜等材料设备的转运,有效利用现场施工空间。从而达到提升施工效率、降低现场施工强度及节约施工成本的目的。

电动葫芦及轨道运输采用载重汽车,运输至通风兼安全洞(靠近副厂房一侧) 采用人工配合25t汽车吊及手动葫芦,完成125b工字钢及5t电动葫芦的安装(副厂房侧),采用人工配合升降操作平台及手动葫芦,完成125b工字钢及5t 电动葫芦的安装(通风兼安全洞侧)。

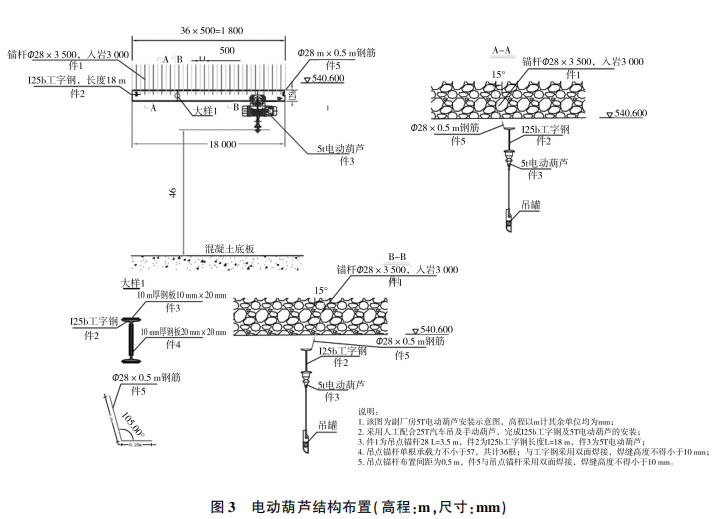

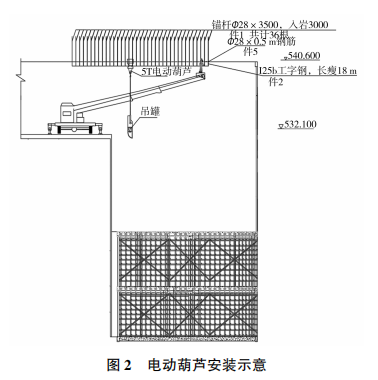

吊点锚杆施工:在通风机房桩号CZO-122.00右6m至主厂房副厂房厂左12m段洞顶供高程540.600m位置布设一根125b工字钢长度18m 5t电动葫芦通过125b

工字钢吊装所需钢筋,在洞顶拱位置布设一排间距0.5m的吊点锚杆 ϕ28mm*3500mm、入岩3m共计36根,锚杆采用HRB335级钢筋25t汽车吊配合手动葫芦吊装125b工字钢与验收合格的吊点锚杆采用焊接连接,锚杆与125 工字钢采用双面焊接,焊接长度不小于10d(d为钢筋直径),焊缝高度不小于10mm见图2、3。

轨道安装:电动葫芦属于特种设备,其组装时应以不得损伤任何零部件为原则,并应严格按照设备技术文件规定及GB 50278-2010«起重机设备安装工程施工及验收规范»组织施工和验收,电动葫芦到达安装地点后,首先应先开箱检查在运输途中有无损坏情况.若发现有损坏情况,应及时修复方可使用。清点设备技术文件,核查设备型号是否符合设计要求。并按施工方案进行安全技术交底,为保证 5t电动葫芦的使用安全,工字钢施工安装中应注意以下事项:①125b工字钢吊点锚杆必须严格按设计图纸进行施作。②吊点锚杆与125b工字钢焊接采用双面焊接。焊接长度不小于10(d 为钢筋直径),焊缝高度,不小于10mm。③125b工字钢吊点锚杆及轨道焊接施工完成后,需对锚杆进行第三方无损检测或者拉拔试验并对轨道焊缝进行探伤,检验结果合格后方可进行下道工序施工。④电动葫芦应在安装和即将安装时开箱,以免因开箱过早、保管不善而发生质量问题。⑤为防止电动葫芦脱轨、在工字钢轨道的两端、相当于专轮轴的高度,必须设置挡板。⑥电动葫芦安装完毕后应进行最后的机械、电气的检查。
